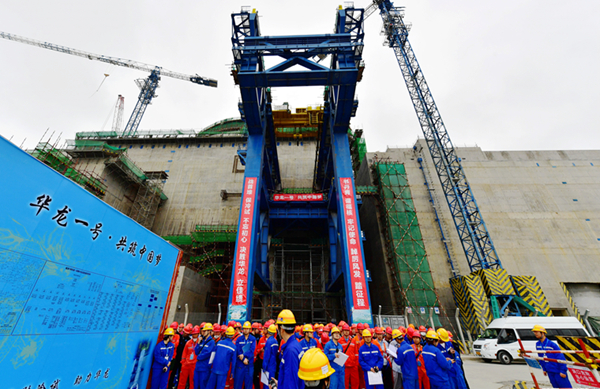

「華龍一號」全球首堆、中核集團福清核電5 號機組一回路水壓試驗昨日正式啓動。新華社
【香港商報网訊】昨日10時07分,隨着現場總指揮一聲令下,「華龍一號」全球首堆中核集團福清核電5號機組一回路水壓試驗正式啟動。這標誌着該機組提前計劃50天啟動冷態功能試驗,由安裝階段全面轉入調試階段。
福清核電站位於福建福清市三山鎮前薛村,規劃建設6台百萬千瓦級壓水堆核電機組,實行一次規劃、連續建設,總投資近千億元人民幣,於2008年11月21日開工建設。其中,1-4號機組採用二代改進型成熟核電技術,5、6號機組是「華龍一號」示範工程。
據福建福清核電有限公司相關負責人介紹,冷態功能試驗是核電廠大型綜合專項調試試驗,主要目的是驗證一回路系統和設備及其輔助管道在高壓下的各項性能,並在各個壓力平台下進行主系統和輔助系統的相關試驗,是對整個反應堆性能的第一次全面考驗。
各節點均按期或提前完成
資料顯示,「華龍一號」是中國具有完全自主知識產權的三代核電技術,設計壽命為60年,反應堆採用177堆芯設計,堆芯採用18個月換料,電廠可利用率高達90%以上,創新性採用「能動和非能動」相結合的安全系統、雙層安全殼等技術,在安全性上完全滿足國際最高安全標準要求,實現了先進性和成熟性的統一、安全性和經濟性的平衡、能動和非能動的結合,是目前核電市場上接受度最高的三代核電機型之一。
中核集團在建的海內外4台「華龍一號」核電機組,是全球唯一按照進度計劃建設的三代壓水堆核電項目。目前,「華龍一號」工程建設各節點均按期或提前完成,工程安全和質量處於良好受控狀態。「華龍一號」示範工程福清核電5、6號機組各項節點均按期或提前實現。
生態環境部副部長、國家核安全局局長劉華表示,中國現有運行和在建核電機組56台,機組數量已達到世界第三位。中國將在確保安全的前提下,繼續發展核電,今年會有核電項目陸續開工建設。
按照此前國家提出的核電發展目標,「十三五」期間,全國核電將投產約3000萬千瓦、開工3000萬千瓦以上,2020年裝機達到5800萬千瓦。據此預計,每年將要開工6-8台核電機組。
四代核電明年上半年建成
中國核能行業協會理事長余劍鋒介紹,在四代核電創新領域,中國加快實施高溫氣冷堆國家科技重大專項,高溫氣冷堆示範工程已經進入安裝調試的最後階段,明年上半年將建成投產。余劍鋒表示,中國的核電機組始終保持了良好的運行記錄,整體安全水平正在逐年提升。2018年以來,中國共有8台核電機組相繼建成投產,目前還有11台核電機組正在建設之中,在建規模連續多年保持全球領先。
解密「華龍一號」
