廣州地鐵七號線西延順德再提速 實現「電通」目標

2021-07-07 20:43
來源:香港商報網

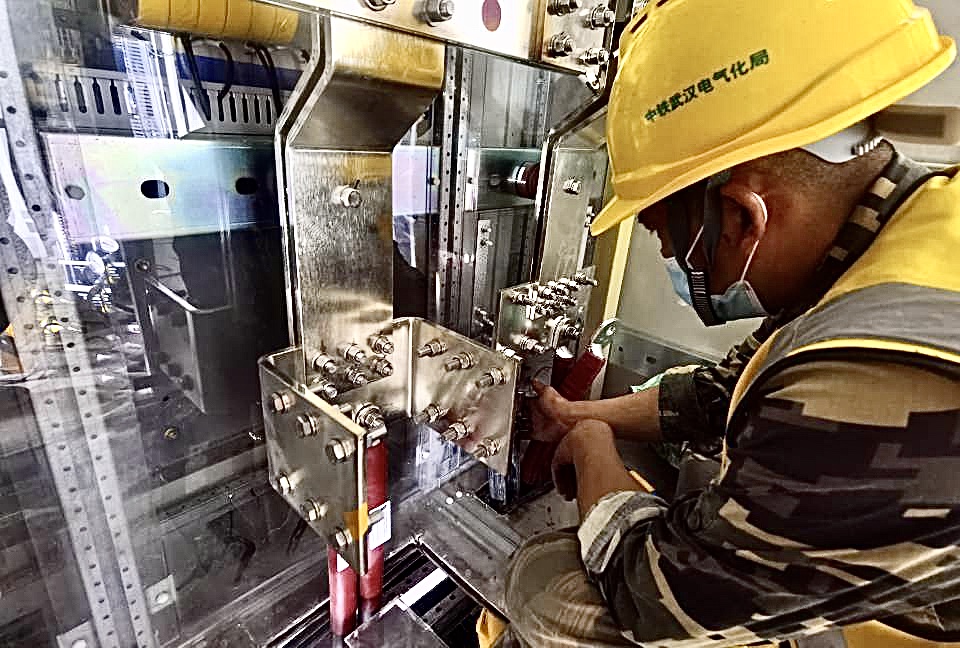

    近日,隨着大洲站變電所合閘成功,廣州地鐵七號線西延順德段全線順利實現「電通」目標。據悉,「電通」是線路建設中繼「隧通」和「軌通」後又一個具有里程碑意義的工程節點。

    面對持續高溫、工作面受限、交叉作業多、疫情防控壓力大等各類難題,廣州地鐵帶領參建各方採取有效措施保障施工進度。通過實施全封閉管理模式,地鐵建設者們在確保防疫安全的同時,不斷優化施工組織,優質高效地完成了設備安裝、電纜敷設及設備調試等各項任務。施工過程中,地鐵建設者們還靈活運用各項措施提升施工效率,通過調整材料配送模式,提前將所有材料轉入區間,成功解決了材料運輸吊裝困難的問題,減少了後期交叉施工作業的影響。同時,地鐵建設者們通過採用無軌化施工方式,提前組織開展供電專業施工,從而大大加快了施工進度,比原定計劃提前10天實現「電通」目標。

    在送電準備過程中,地鐵建設者還反覆勘查現場,並成立了指揮組、送電組、後勤保障組、應急救援組等多個專業小組,分別把控送電的各個環節。在保證送電工作安全可控的前提下,有條不紊地推進施工,最終實現了一次性送電成功。


    與此同時,廣州地鐵也更新了截至6月底,各在建線路工程建設進度。

    十八號線首通段(萬頃沙-冼村):土建工程累計完成97%。8座車站及萬頃沙車輛段進行設備安裝及裝修施工;首通段軌行區、隴枕停車場及出入場線已「三權」移交。

    二十二號線首通段(番禺廣場-陳頭崗):土建工程累計完成94%。4座車站進行設備安裝及裝修施工;全段區間進行機電系統施工。陳頭崗停車場及出入場線、陳頭崗至市廣路段軌行區已「三權」移交。

    七號線西延段(廣州南-美的大道):土建工程累計完成91%;8座車站進行設備安裝及裝修施工;全段區間及出入場線長軌已貫通,正推進供電專業施工。益豐停車場正在進行機電設備安裝施工。

    十一號線(火車站-琶洲-火車站):土建工程累計完成59%;32座車站中,1座正在進行前期準備,2座已建成開通,8座已封頂,其餘進行土建施工;32個區間中,1個已建成開通,6個已貫通,18個區間進行土建施工,其餘正在進行施工前準備。赤沙車輛段和出入段線進行土建施工。

    十三號線二期(朝陽-魚珠):土建工程累計完成33%;23座車站中,2座已封頂,19座進行土建施工,其餘2座進行施工前準備;23個區間中,3個區間已貫通,11個正在進行土建施工,其餘進行施工前準備,魚珠停車場和凰崗停車場正在進行土建施工。

    三號線東延段(番禺廣場-海傍):土建工程累計完成35%;4座車站中,2座已封頂,2座正在進行土建施工;4個區間中,2個開始土建施工,其餘2個進行施工前準備。廣州新城停車場正在進行施工前準備。

    五號線東延段(文沖-黃埔客運港):土建工程累計完成29%;全線6座車站進行土建施工;6個區間中,4個進行土建施工,其餘2個進行前期準備。雙崗停車場進行土建施工。

    七號線二期(大學城南-水西北):土建工程累計完成43%;11座車站中,1座已封頂,其餘10座進行土建施工;11個區間中,9個進行土建施工,其餘2個進行施工前準備。姬堂停車場正在進行土建施工。

    十號線(西塱-石牌橋):土建工程累計完成24%;14座車站中,13座進行土建施工,1座進行施工前準備;14個區間中,1個正在進行土建施工,其餘進行前期準備工作。廣鋼新城車輛段進行土建施工。

    十二號線(潯峰崗-大學城南):土建工程累計完成25%;25座車站中,6座由其他線路建設,3座已封頂,其餘進行土建施工;24個區間中,8個區間進行土建施工,其餘進行施工前準備工作。槎頭車輛段、大學城南停車場進行土建施工。

    十四號線二期(嘉禾望崗-廣州火車站):土建工程累計完成20%;8座車站中,1座已封頂,4座正在進行土建施工,其餘3座進行前期準備;8個區間中,1個已貫通,1個正在進行土建工程施工,其餘6個進行施工前準備。(註:以上車站名稱僅為工程暫定名稱,標準站名應以市政府批准公布為準。)(記者 黃裕勇 通訊員 陳子昕 許舒凡 閆小鵬 胡錦輝)
[責任編輯:趙書琪]
