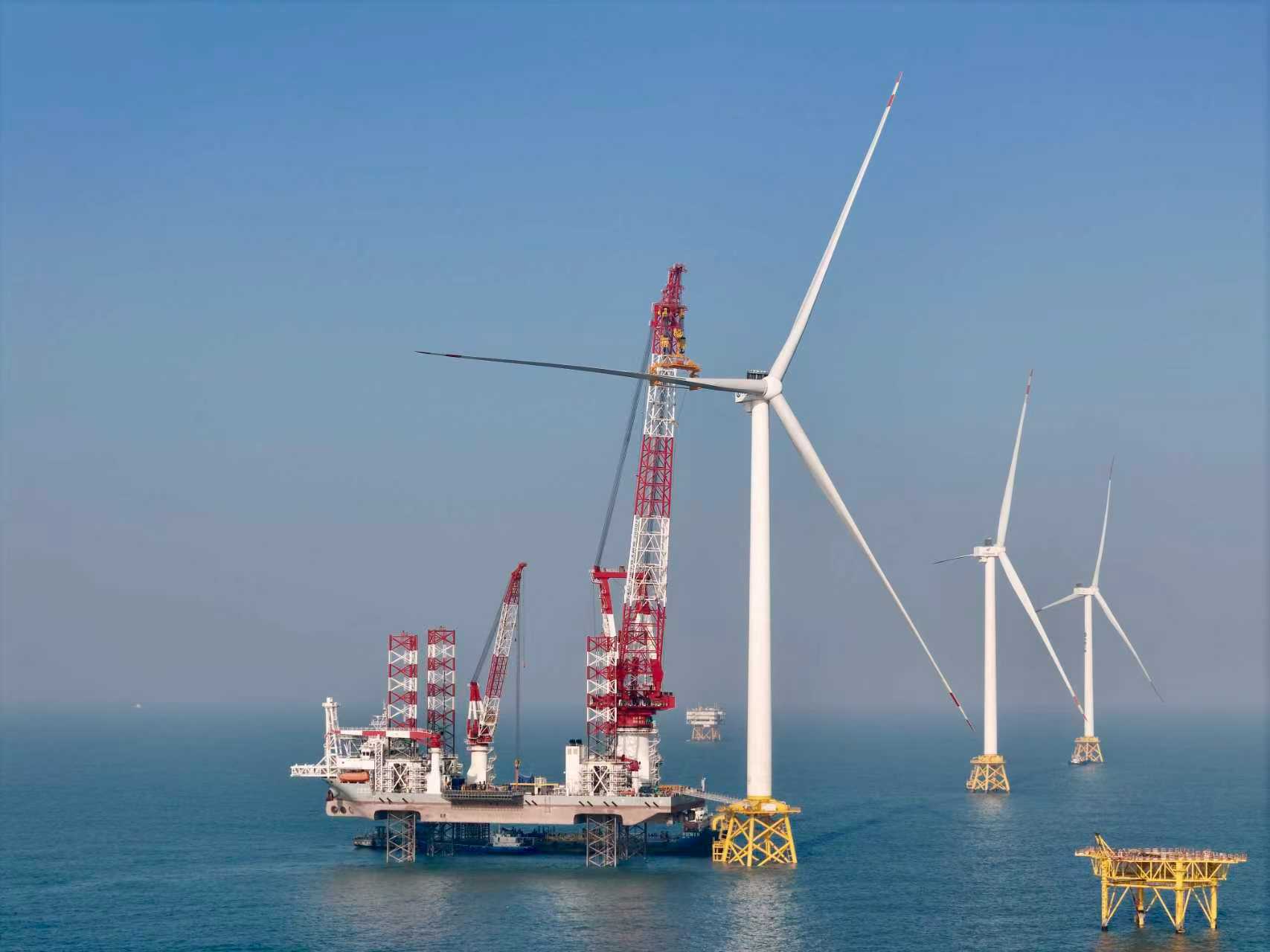

1月13日,隨着最後一支巨型葉片精準落位、緊固完成,由三峽集團福建公司投資,中鐵大橋局承建的全球首台20兆瓦海上風電機組在閩南海域成功吊裝。這是我國20兆瓦級海上風電機組首次在海上完成吊裝,標誌着我國超大容量機組研發製造和海上施工領域實現重要突破。
此次吊裝的20兆瓦海上風電機組,輪轂中心高度達174米,相當於58層樓高;單支葉片長度147米,葉輪直徑300米,掃風面積相當於近10個標準足球場。此次吊裝,是中鐵大橋局繼2023年在福建平潭海域完成全球首台16兆瓦海上風電機組任務後,再次實現的一次海上風電超大機組施工的跨越式突破。該機組併網發電後,單台年發電量預計將超8000萬千瓦時,可滿足約4.4萬戶家庭1年的用電需求,相當於節約標準煤約2.4萬噸,減少二氧化碳排放約6.4萬噸。
項目地處台灣海峽南口,場址離岸距離超過30公里,最大水深超過40米,受台灣「狹管效應」及東南沿海季風、颱風等氣候交叉影響,有效作業時間短,作業海域海況惡劣且複雜多變,加之20兆瓦機組的施工窗口期鎖定在季風期,給機組安裝工作帶來了極大的困難和挑戰。

為確保風機安裝任務順利完成,中鐵大橋局項目管理團隊積極做好前期各項策劃工作。
在風機基礎施工階段,該機組採用四樁導管架基礎,單根鋼管樁樁徑達3.5米、樁長111米,單樁重量更是高達419噸,深深扎入海底約106米。中鐵大橋局項目管理團隊創新採用「內脹式翻樁器+樁底限位工裝」,攻克海上複雜地質條件下的插樁難題;而重達2400噸、高度69.5米的四樁導管架,更是當前國內最重的同類型基礎結構。項目首次引入「水下機械人+測量定位系統」協同作業,實現導管架水下快速精準對位,大幅提升施工效率與精度。
在風機安裝施工過程中,由於該機組構件重量重,尺寸大,吊高需求達194米,堪比70層高樓,屬國內外最高。此外,吊裝過程需將三支長達147米的巨型葉片,依次平穩提升至174米高空,與輪轂完成精準對接,對接安裝精度達到了毫米級別的狀態,堪稱百米高空中的「穿針引線」。無論是起重機還是塔筒機組稍微有所晃動,在174米的高空作業時,都會給葉片螺栓對位帶來極大困難。
項目管理團隊依託中鐵大橋局自有船舶,同時也是國內目前性能最強的海上作業平台--「大橋海風」的強悍性能(其最大吊裝重量2000噸,甲板面最大吊高更是高達185米) ,藉助中鐵大橋局自主研發的數智化施工管控平台,以數智化手段賦能施工,手機端小程序實現「人機料法環」全流程管控,BIM智能吊裝監控平台通過傳感器與視頻監控,實時監控船舶定位、吊裝參數,實時三維反饋吊裝物的空中姿態,讓吊裝作業實現真正的「看得見,控得穩」。
項目自2025年10月初開工以來,從基礎施工到風機吊裝完成,項目管理團隊直面季風期風浪侵襲、潮汐變化等多重困難和挑戰,在近100天的時間裏,搶抓6個寶貴作業窗口,憑藉卓越的技術實力、周密的組織部署和高效的管理協調,最終順利完成了安裝任務。
此次全球首台20兆瓦海上風電機組的成功吊裝,是中鐵大橋局探索海上風電領域,強化「第二曲線」發展動力的重要載體,更是錨定「雙碳」目標、向海圖強關鍵一步。(記者 鄒慧 通訊員 邱志強 張峰)
