「代班」變電站上崗,深圳首座移動式變電站投運-香港商报
首页 > 新闻专题 > 港深合作 > 港深合作

「代班」變電站上崗,深圳首座移動式變電站投運

2023-08-08
来源:讀特

 8月8日,深圳市首座移動式變電站——110千伏鹽田臨時變電站(以下簡稱「臨時站」)投運,變電容量為80兆伏安,進一步提高了片區供電可靠性,同時為鹽田變電站綜合改造項目建設加足馬力。

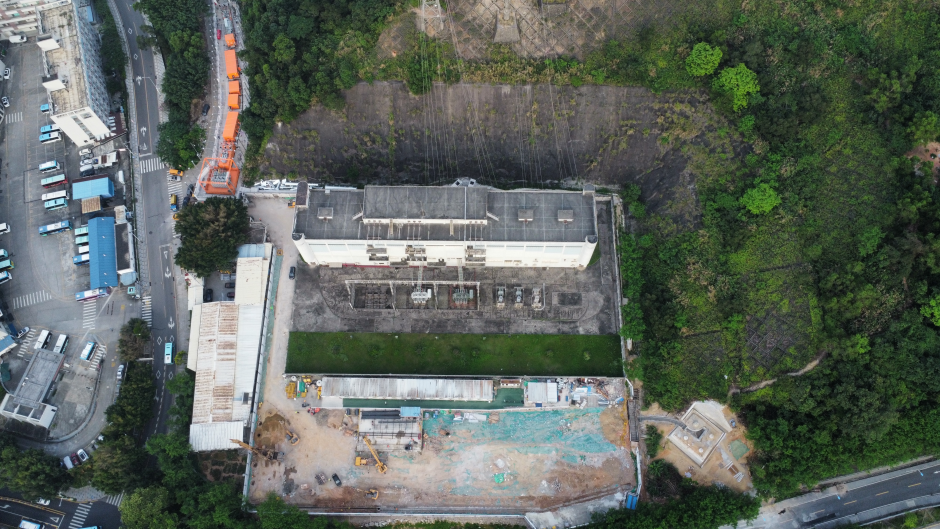

 俯瞰原110千伏鹽田變電站,數十個橙黃色「積木」貼站依次排列。鏡頭拉近,原來這一個個「積木」是臨時站的設施儲存艙,放置了GIS、主變壓器等一二次設備,艙與艙之間連接即可完成變電站安裝。


 圖為110千伏鹽田臨時變電站。曹寧攝

 像這樣的臨時變電站,在業內被稱為移動式變電站,具有體積小、機動性強、建成投運時間短等特點。本次投運的臨時站佔地945平方米,比同電壓等級變電站減少68%,臨時站從建設到具備送電條件僅用時80天。

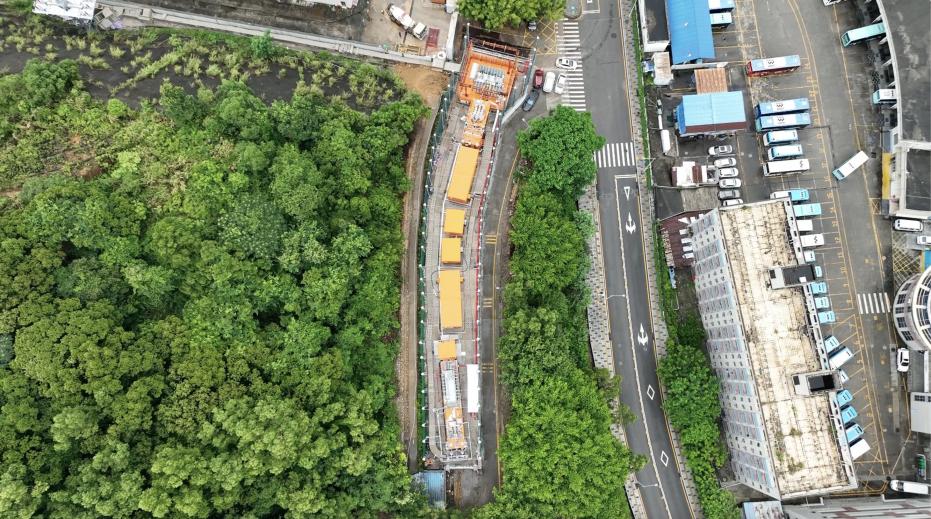

 110千伏鹽田臨時變電站(左上角)佔地面積僅為原變電站不到1/3。曹寧攝

 據介紹,原110千伏鹽田變電站於1998年投產,主要供鹽田區中西部用電,2022年最大供電負荷約為31兆瓦,隨着片區用電負荷逐年增加,該站亟需升級改造。為進一步提升該片區供電可靠性,南方電網深圳供電局試點推動鹽田變電站綜合改造項目落地,預計2026年竣工。在項目建設期間,臨時站將代替原變電站,「代班」保障項目及片區客戶用電無憂,為今後變電站改造的負荷過渡方案提供積極的參考和借鑑意義。

 本次移動變電站使用了「撬裝+車載」技術,通過預製艙模塊化建站,把設備框架和設備進行整體組合併固定在底盤上,可移動使用。得益於這種結構,變電站的整體規模可根據現場空間大小進行布置,無需再進行土建開挖,實現了由現場建變電站到裝變電站的轉變,使綜合改造項目開工時間大幅提前。

 據了解,到鹽田變電站綜合改造項目竣工時,臨時站可隨時「功成身退」,快速實現現狀變電站斷電及設備拆除,後續可循環利用在其他空間有限無法新建常規變電站的場合,解決臨時用電、變電站改造時的負荷過渡等問題。

 頂圖:圖為110千伏鹽田臨時變電站。曹寧攝

[责任编辑:赵桐曲]
