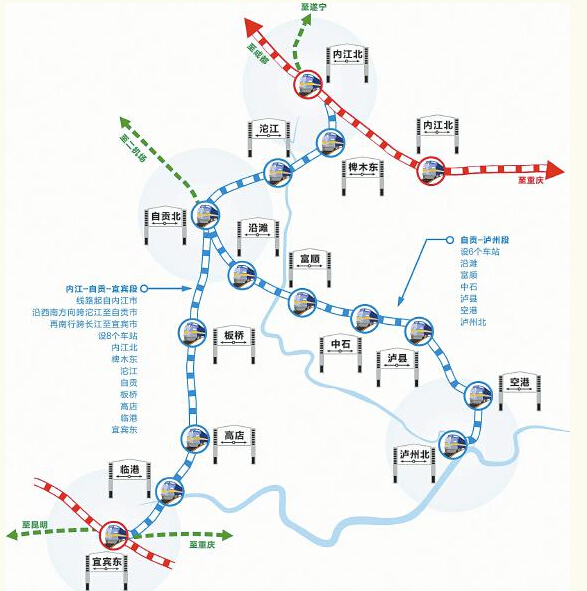

川南鐵路規劃示意圖
一波三折,醞釀了一年之久的川南城際鐵路近日獲批,即將于今年年底開工建設。
據悉,川南城際鐵路建議書4月獲批后,月底就已完成了可研文件上報,預計5月可組織可研評審。根據規劃,川南鐵路自成渝鐵路內江站引出至自貢,再由自貢站分別向南跨長江至宜賓、向東南至富順、瀘州等地,全長214公里,總投資金額預估為279.9億元人民幣。該鐵路將于今年10月完成全線初步設計,12月開工,2021年可達到通車條件。
不過,和當初設想的不同,“沒有鐵總入股,對民資、外資開放”的、被外界稱為“中國近年來首條民資為主”的川南城際鐵路,最終還是因為沒有民資參與入股而愿望落空,原則上已經不再參與地方鐵路投資的鐵總,最終不得不出資10%。
民資入鐵落空
4月28日,四川省政府召開全省鐵路建設推進工作會議,川南城際鐵路的建設推進工作有了實質性的進展。
規劃建設的川南城際鐵路,位于川南城市群核心區域,是連接川南核心城市內江、自貢、宜賓、瀘州的城際鐵路,也是連接成渝經濟區腹地次級中心城之間以及沿線地區與成都、重慶兩大中心城市之間的快捷通道。
川南城際鐵路項目建議書顯示,項目投資預估算總額為279.9億元,項目建設采取多元融資方式。具體來說,四川省、鐵總分別出資90%、10%,共同組建川南城際鐵路有限責任公司,作為業主負責項目建設和經營管理,9∶1的出資比例開了全國先河。四川出資部分,由自貢、瀘州、內江、宜賓地方政府以及四川省鐵投集團、四川路橋六方共同完成。
結果來得頗不容易。要知道,近兩年因資金緊張和鐵路改革等諸多因素,鐵總原則上已經不再參與地方鐵路的投資。
一位接近鐵總的人士表示,川南城際鐵路最初設想是大部分由民間資本出資,因此也被外界稱為“中國近年來首條民資為主”的鐵路。按照四川發改委的想法,以四川鐵路投資集團為依托,吸引社會資本和各級政府投資者,組建項目業主。城際鐵路項目完全向社會開放,充分引進民間資本。
“社會資本可以完全控股。”四川省發改委副主任、四川省鐵路建設辦公室專職副主任代永波稱。
不過,令地方政府和鐵路部門尷尬的是,從2013年8月引資開始,這家定位于向社會資本完全開放的鐵路公司,始終沒有民間資本愿意加入。
去年以來,四川方面跟鐵總有過多次接觸,稱川南城際鐵路吸引民資的愿望落空,而沿線所經四個地市的出資又不足以支撐建設線路初期的花費,最終鐵總出資10%,國資接盤川南城際鐵路項目。
為什么不愿投資?
川南鐵路曾經以首例沒有鐵總入股、由地方資金和民資組成的地方城際鐵路這一建設設想而名噪一時。
2014年2月20日,涉及到川南鐵路的內江、自貢、宜賓、瀘州四個城市政府以及四川省鐵投、四川路橋兩家公司共六方在自貢簽訂合作協議,啟動推進川南城際鐵路公司的籌建。參加該協議簽訂儀式的四川發改委人士當時表示,川南鐵路公司先由這六方組建起來,然后會向沿線的社會資本招商,向其轉讓股份,對于社會資本所占的比例沒有限制,“就算有一家愿意獨自做,都可以全部轉讓。”
按照四川省的規劃,川南城際鐵路線路包括內江到自貢、自貢到宜賓的線路和內江到瀘州的線路,由于內江位于即將開通的成渝高鐵線上,宜賓位于建設中的成貴客專線上,因此川南城際鐵路線開通后將連接成渝高鐵和成貴客專,前景廣闊。
然而,2013年的《四川省重大投資項目名錄》中,川南城際鐵路并未列入其中。代永波當時表示:“我們的初步想法是引進民間資本,爭取在明年內開工建設。初步方案是以四川鐵路投資集團為依托,吸引社會資本和各級政府投資者,組建項目業主。預計整條城際鐵路長約100公里,投資110億元左右,建設周期5到6年,確定的資本金將按照總投資的30%考慮。”至于社會資本的比例,代永波當時說:“社會資本越多越好,對外資也開放,目前沒有限制比例。”
項目公布之后,川南鐵路走上了一條頗不平順的籌資之路。半年過后,川南鐵路項目公司準股東中并沒有社會資本的身影。鐵路投融資體制改革開局不利。
當地媒體公開報道了這次引進民資失敗的案例:按照最初的設想,川南城際鐵路將向社會資本開放,甚至承諾可以由社會資本來控股;由此,川南鐵路公司被社會廣泛視為鐵路投融資體制改革的一個標本。然而,最終公布的公司組建方案中,并沒有看到民間資本的身影,這讓部分人士頗感失望。“只見門打開,不見客進來。國欲退,民不進。”
2月21日,曾試圖組建純地方鐵路公司的四川省政府,開始向鐵總提出“請求”:“這條鐵路在項目業主確定以后,請路局向鐵總報告,支持四川省創新鐵路投融資體制,這對支持四川省響應貫徹國務院號召,推進鐵路投融資體制改革具有象征意義。希望路局向鐵總匯報,參與這條鐵路建設,哪怕5%參股投資也行,鐵二院也可以參股。”
最終,該項目“游說”到的投資方清一色全部為國有資本,仍無一民資進入。
中國區域經濟學會副理事長陳耀分析稱,川南鐵路項目本身的投入比較大,沿途多山地,成本較高,投資回報周期較長,這是民資所顧忌的。而且鐵路有較高的技術、資質等門檻,在招標的時候也阻擋了一部分民企。
在業內人士看來,川南鐵路項目剛獲得批復,可研報告4月底才上報,相關的可行性、回報率、補償優惠都沒有確定,民間資本暫時沒有表現出相應的投資熱情。
北京交通大學經管學院教授趙堅表示,如果單純以建成后的運輸收入來招徠民資入股,效果會很差,因為鐵路投資周期長、資金大、回收慢,且收益率不高。尤其是中西部地區的鐵路,運量上不去,往往初期都是虧損的,沒有哪家民資耗得起,且目前國鐵在運輸調度、財務清算等方面的規則都沒有完全透明開放。
川南鐵路是主干網的補充,列車最終要上主干網,主干網的列車也有可能經停川南鐵路,那川南鐵路運營公司如何與中鐵總公司結算?四川省發改委相關人士表示,四川省方面連基本的材料都沒有,也沒辦法給民資一個明確的答案。(華夏時報)
川南鐵路時間表
2013年8月,國務院發布《關于改革鐵路投融資體制加快推進鐵路建設的意見》,其中明確強調“城際鐵路、市域(郊)鐵路、資源開發性鐵路和支線鐵路的所有權、經營權將向地方政府和社會資本敞開,同時鼓勵社會資本投資建設鐵路。”
2014年7月4日,《21世紀經濟報道》透露,川南鐵路公司即將掛牌成立,并稱,中鐵總公司已經確定入股川南鐵路公司。該消息援引一位接近中鐵總公司的人士說法,此前四川方面跟鐵總有過多次接觸,稱川南鐵路吸引民資的愿望落空,而沿線所經四個地市的出資又不足支撐建設線路初期的花費,所以川南公司希望鐵總能夠入股以解決資金問題。
2014年7月9日,川南城際鐵路有限責任公司正式在四川省自貢市掛牌,中國鐵路總公司并未出現在川南鐵路公司的股東之列。川南鐵路公司是中鐵總公司成立后,成立的第一家地方鐵路公司。
據了解,四川省方面和中鐵總公司的接觸一直延續到2014年6月底,目前該項目仍在中鐵總公司審查階段,最終是否參與投資還要看審查結果。但有兩位中鐵總人士對此向財新記者表態,“暫時不投資”。
2015年4月,川南鐵路項目的建議書獲得批復后,當月底已完成了可研文件上報,預計5月可組織可研評審。按照計劃,川南城際鐵路將于今年10月完成全線初步設計,待完成先期開工段施工圖后將于12月開工,2021年可達到通車條件。
規劃建設的川南城際鐵路,位于川南城市群核心區域,是連接川南核心城市內江、自貢、宜賓、瀘州的城際鐵路,也是連接成渝經濟區腹地次級中心城之間以及沿線地區與成都、重慶兩大中心城市之間的快捷、便捷通道。分內自瀘和自宜段,按時速250公里的客運專線標準分期建設。
其中,內江至自貢至瀘州段,新建正線長度132.928公里,聯絡線5.325公里,正線長度內江市境內31.1公里,自貢市境內66.23公里,瀘州市境內 35.6 公里。全線橋隧比37.3%,共設車站10個(含內江北站)。靜態投資約163.45億元,總工期3年。自貢至宜賓段,新建正線長度83.72公里,其中自貢市境內39.4公里,宜賓市境內44.32公里。全線橋隧比 57.61%,共設車站 5 個(含自貢北站、宜賓東站)。靜態投資約112.18億元,總工期5年。整個項目計劃在今年12月開工建設,預計2021年建成,總工期6年。
綜合華夏時報、財新網、華西都市報消息
