粵港澳大灣區多個鐵路項目建設提速

粵港澳大灣區多個鐵路項目建設提速

責任編輯:呂馨 2024-05-15 14:47:31 來源:廣州日報

近期,粵港澳大灣區多個鐵路項目全力推進建設進度,建設者們奮戰在項目一線,確保項目安全優質高效推進。

梅龍高鐵:下月進入聯調聯試階段

目前,梅龍高鐵已完成全線鋪軌,強電集成工程已進入全面衝刺階段。建設者搶抓天氣時機,穩安全、保質量,在五華縣至龍川西區間的高鐵線路上為接觸線開展精調工作,全力以赴推進梅龍高鐵5月份靜態驗收、6月份聯調聯試,打好通車「攻堅戰」。

梅龍高鐵是福建龍巖經梅州至龍川高速鐵路的一部分,是長三角經海西經濟區聯繫珠三角地區的重要輔助通道。項目建成後,梅州到廣州、深圳等粵港澳大灣區城市通行時間將縮短至1.5小時內。

廣湛高鐵:向前隧道施工全面提速

向前隧道為廣湛高鐵機場段高風險控制性工程,正洞位於佛山市高明區富灣鎮西南側約7公里處,全長6048.45米,最大埋深約257米,屬於全線控制性工程,施工難度大。

為順利推進項目建設,廣東省鐵投集團廣湛鐵路公司組織參建單位提前做好周密安排和部署,參建人員堅守項目一線,在安全作業的前提下搶抓工期,全面提速工程建設,目前已完成剩餘基礎開挖和混凝土基礎澆築等工作。

廣湛高鐵是國家「八縱八橫」高速鐵路網、時速350公里沿海鐵路客運大通道的重要組成部分,也是廣東省歷史上標準最高、線路最長、投資最大的鐵路項目,是連接粵港澳大灣區和海南自貿港、北部灣城市群的高速鐵路。

珠肇高鐵:西江特大橋橋樑樁施工

作為珠肇高鐵的全線控制性工程,西江特大橋全長1307.6米,為國內首座三塔組合梁鐵路斜拉橋,也是目前世界上跨度最大的鋼箱組合梁鐵路斜拉橋,目前正進行橋樑樁基礎施工。建設者們搶抓工期,全力推進項目建設,預計6月底可完成首個橋墩78號墩樁基施工,8月底可完成6個橋墩樁基施工,為後續鋼圍堰和塔柱施工做準備。

珠肇高鐵是廣東省自主投資建設管理的第一條時速350公里高鐵,連接珠海、江門、佛山、肇慶,主線接入規劃中的珠三角樞紐機場。項目建成後,將實現珠海至珠三角樞紐機場最快35分鐘到達,珠海至肇慶東最快36分鐘到達。

粵東城際:跨榕江北河斜拉橋安全高效推進

粵東城際鐵路7標四工區跨榕江北河斜拉橋施工難度大、周期長,是該標段的控制性工程。為安全高效推進斜拉橋施工建設,粵東公司多次組織參建單位勘察現場、優化方案,順利實現跨榕江北河斜拉橋41號主墩基坑圍堰水下封底,標誌着該橋建設全面進入下部主體結構施工階段。

粵東城際鐵路建成後,汕頭、潮州、揭陽3市中心城區之間將實現半小時通達,也將串聯起潮汕機場、汕頭站、潮汕站、揭陽站等主要交通樞紐,成為粵東地區加快融入粵港澳大灣區建設的關鍵交通基礎設施,對汕潮揭地區高質量發展和廣東省區域協調發展具有重大意義。

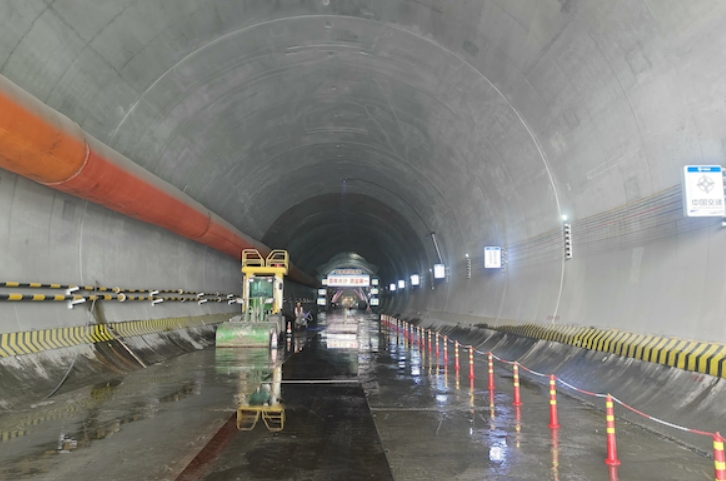

頂圖:廣湛高鐵向前隧道內環保作業
